中國電建老撾南屯1水電站項目順利完工移交

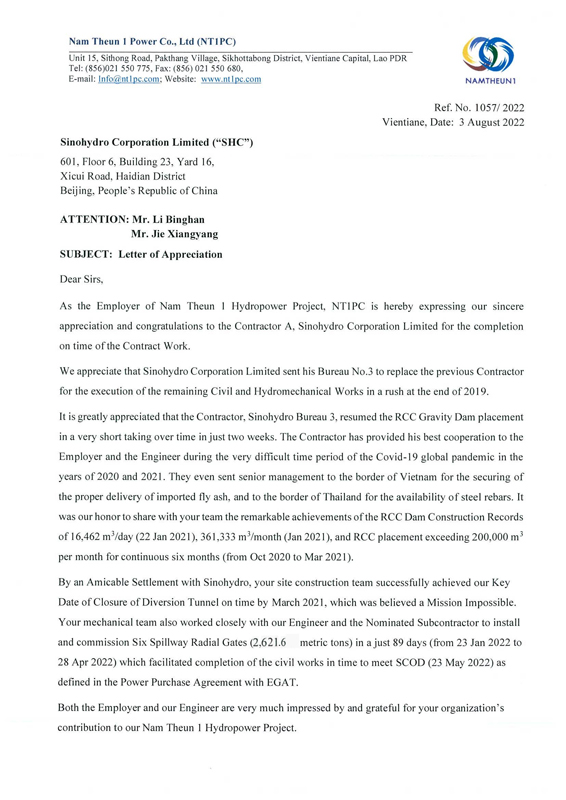

當?shù)貢r間8月3日,中國電建承建的老撾南屯1水電站項目正式獲得業主咨詢工程師簽發的移交證書,標志著該項目正式完工并移交業主。與移交證書一同發來的,還有業主的感謝信,信中祝賀項目克服困難按期完工,并對中國電建團隊在項目建設期間的不懈努力和卓越表現給予高度評價。
老撾南屯1水電站項目位于老撾波利坎賽省,是南屯-南卡丁流域梯級水電站中的最后一級,攔河壩為碾壓混凝土大壩,最大壩高177米,可蓄水約30億立方米,總裝機容量為650兆瓦。
該項目最初由業主委托其他承包商承建,由于各種原因?qū)е马椖窟M度嚴重滯后,按期投產變成了“不可能完成的任務”。在項目最艱難的時候,業主與中國電建達成了合作意向,希望中國電建利用行業經驗及自身業務優勢繼續承建該項目。2019年12月,在幾乎沒有準備期和動員期的情況下,中國電建在簽約后兩周內就實現了人員跑步進場,完成和原承包商的工作交接并正式開工。

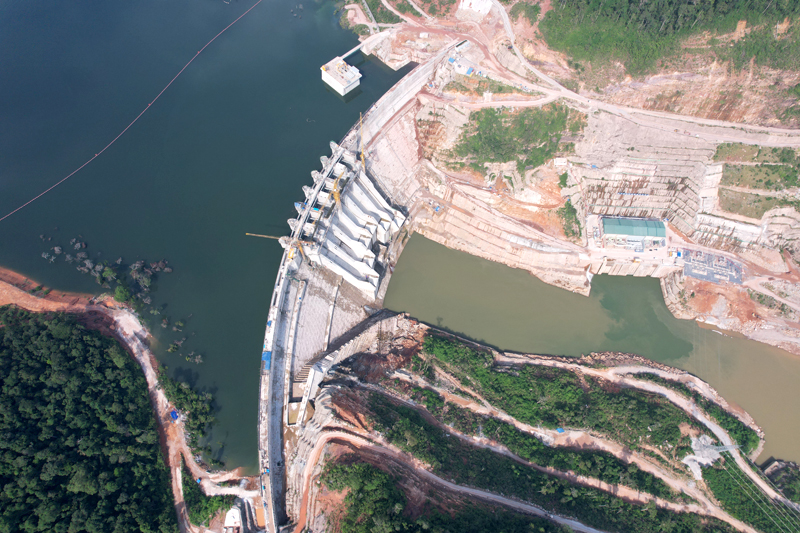

在建設過程中,項目遭遇了新冠疫情等多種不利因素,但是項目團隊信守對業主的承諾,提前謀劃、調集資源,千方百計確保項目進度,不斷刷新施工記錄。2021年1月,項目現場碾壓混凝土澆筑月記錄達36.13萬立方米,創下同類工程項目澆筑量的世界記錄;單日澆筑碾壓混凝土1.64萬立方米,刷新了東南亞記錄。2022年5月,項目主體工程按期完工,中國電建團隊憑借著攻堅克難、敢打硬仗的決心和勇氣把“不可能完成的任務”變成了現實。
中國電建于1996年進入老撾市場,經過20余年的發展壯大,已成長為老撾最具影響力的工程承包商和電力投資商之一。截至2021年底,公司在老撾完工和在建項目超過150個,累計合同額約74億美元。中國電建在老撾投資建設了南歐江梯級水電站、中老鐵路等一大批具有國際影響力的重大工程,有力促進了老撾經濟社會發展,為推動中老經貿合作做出了貢獻。
